Planning
Op deze pagina vindt u meer informatie over de planning van het onderhoud aan de Zandkreeksluis.
Planning
-
Herstelwerkzaamheden verzakking oostelijk sluishoofd
We werken aan het herstel van de verzakking, voeren onderhoudswerkzaamheden en inspecties uit. De sluis wordt niet geschut:
- 27 januari - 7 februari 2025: van maandag tot en met vrijdag tussen 06.30 en 16.00 uur
- 24 februari - 4 april 2025: van maandag tot en met vrijdag tussen 06.30 en 19.00 uur
Het wegverkeer heeft geen last van deze werkzaamheden.
Herstelwerkzaamheden verzakking

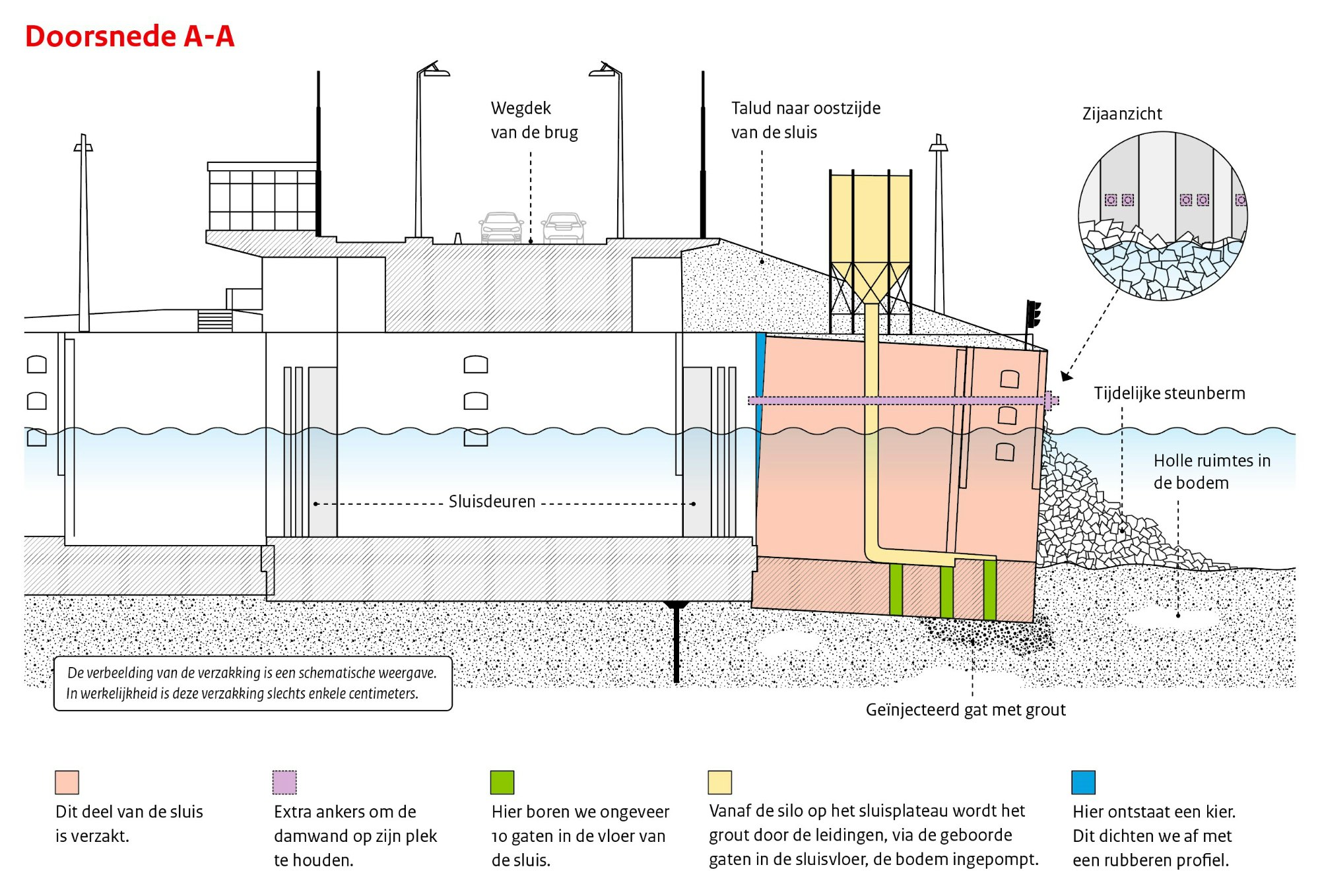

Om de verzakking te stabiliseren is tijdelijk een steunberm voor de frontwanden van de sluis aan de Oosterscheldezijde aangebracht. Deze berm wordt verwijderd.
We boren ankers aan de frontwanden aan de Oosterscheldezijde. Vervolgens injecteren we grout in de holle ruimtes onder de betonconstructie van het oostelijk sluishoofd.
Grout is een mengsel van cement en water. Hiermee worden gaten gevuld en de constructie ondersteund. We voeren deze werkzaamheden uit om de sluis te versterken en weer veilig te maken.
-
Vervangen slijtlaag Hongersdijckbrug
We vervangen de slijtlagen van de Hongersdijckbrug. Tijdens deze werkzaamheden wordt de sluis niet geschut en is de sluis dicht voor scheepvaart.
Wegverkeer kan niet over de Hongersdijckbrug rijden, maar gebruikt de Oosterscheldebrug. Landbouwvoertuigen kunnen tijdens de werkzaamheden dagelijks in bloktijden over de Oosterscheldebrug rijden:
- 05.30 - 06.40 uur
- 12.30 - 13.30 uur
- 20.40 - 21.40 uur
Het overige wegverkeer wordt tijdelijk stilgelegd als de landbouwvoertuigen over de brug rijden. Dit zorgt voor een vertraging van 10 minuten.

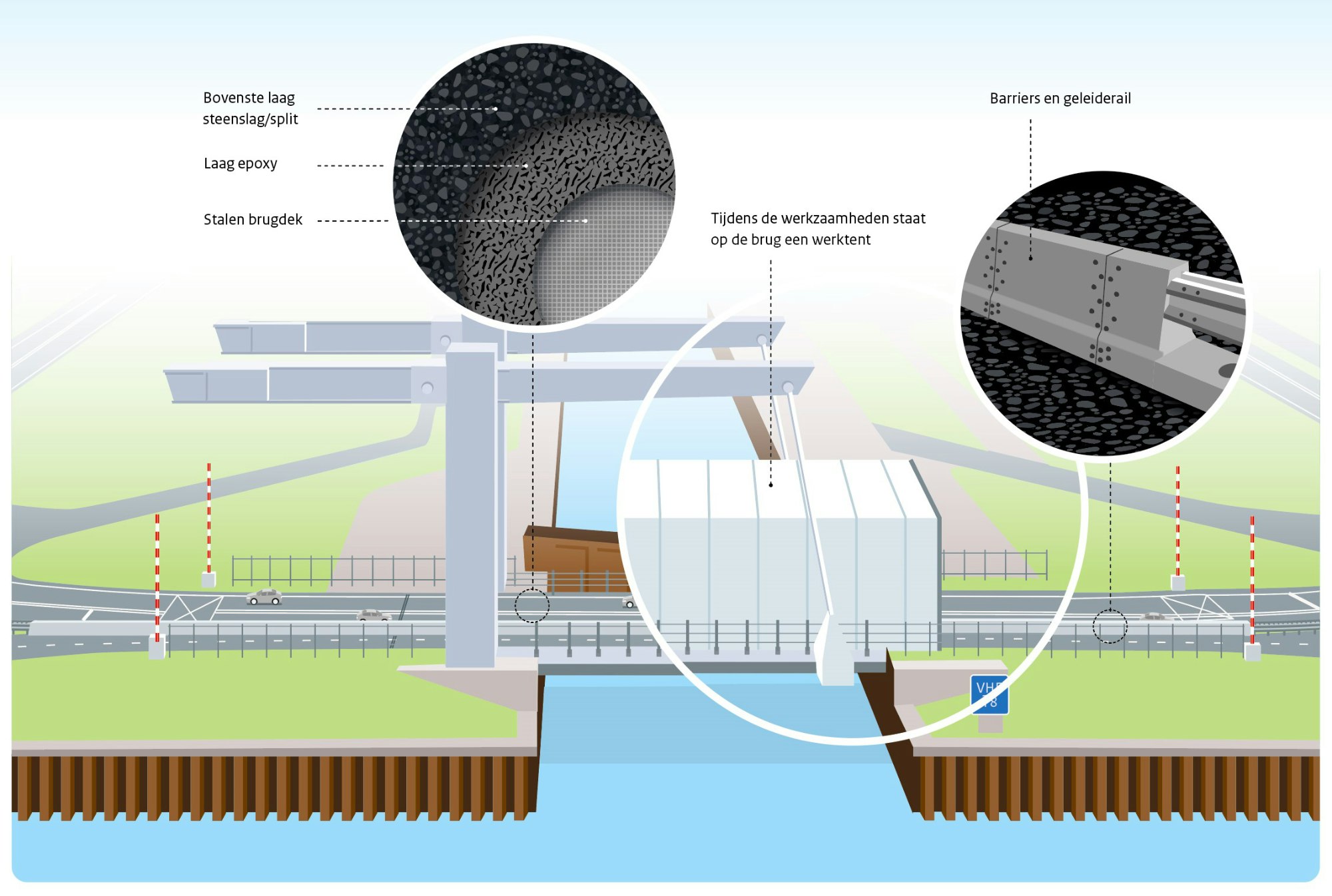

Vervangen slijtlaag
Een slijtlaag bestaat uit meerdere lagen asfalt. Die laag zorgt ervoor dat auto’s voldoende grip hebben op de brug van de sluis. De slijtlaag op de Oosterscheldebrug (N256) hebben we in 2024 vervangen. De slijtlaag op de Hongersdijckbrug (de brug in de parallelweg van de Zandkreeksluis) vervangen we in april 2025.
Het aanbrengen van de slijtlaag is zeer weersgevoelig. Het mag niet te koud en niet te vochtig zijn. Daarom kan een nieuwe slijtlaag op de brug alleen tussen april en september worden aangebracht.
-

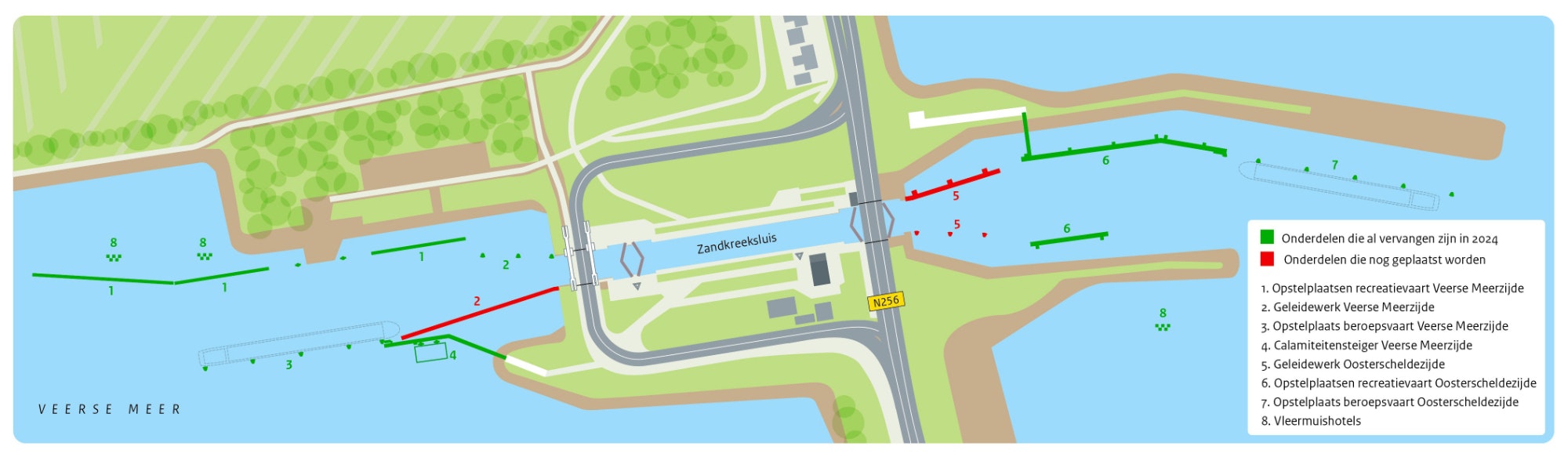

Renovatie remming- en geleidewerken
De remming- en geleidewerken bij de Zandkreeksluis zijn aan vervanging toe. We controleren en onderhouden de sluis en vervangen onderdelen door duurzamer materiaal. Zo verlengen we de levensduur met ten minste 25 jaar.
-
Werkzaamheden aan remming- en geleidewerken
We voeren werkzaamheden uit aan het remmingswerk. De sluis wordt niet geschut:
- maandag 1 september van 07.00 tot 17.00 uur
- dinsdag 2 september van 06.30 tot 17.00 uur
De sluis is dan niet beschikbaar is voor de scheepvaart. Wegverkeer heeft geen last van de werkzaamheden.
-
Werkzaamheden aan remming- en geleidewerken
We voeren werkzaamheden uit aan het remmingswerk. De sluis wordt niet geschut van 24 september 06.30 uur tot en met 25 september 16.30 uur. De sluis is dan niet beschikbaar is voor de scheepvaart. Wegverkeer heeft geen last van de werkzaamheden.
-
Onderhoud aan sluis
-
Vervangen Voslohklemmen van de Oosterscheldebrug
We vervangen de Voslohklemmen van de Oosterscheldebrug. De Oosterscheldebrug is dan afgesloten voor het wegverkeer. De scheepvaart kan de sluis ook niet passeren.
-
Baggerwerkzaamheden + inspecties en testen sluis
Tijdens het schutten van een sluis zinken slib en schelpen naar de bodem van de sluiskolk. Daarom baggeren we het slib en de schelpen weg.
-
Baggerwerkzaamheden + inspecties en testen sluis
Tijdens het schutten van een sluis zinken slib en schelpen naar de bodem van de sluiskolk. Daarom baggeren we het slib en de schelpen weg.
-
Herstel voegovergang Hongersdijckbrug
Een van de voegovergangen van de Hongerdijckbrug (de brug in de parallelweg van de Zandkreeksluis) is versleten. Een voegovergang zorgt voor de aansluiting tussen het brugdek en het wegdek, voor en na de brug. Daarom vervangen we deze voegovergang.
Tijdens de werkzaamheden aan de voegovergangen van de Hongersdijckbrug is de sluis afgesloten voor de hoge vaart. Het wegverkeer ondervindt geen hinder van deze werkzaamheden. Op welk moment in 2025 we deze werkzaamheden uitvoeren, maken we later bekend.
We informeren de scheepvaart over de hinder met een BAS-bericht en via de website Vaarweginformatie.
