Lek: optimalisatie natuur Gors Landhoeve

IN VOORBEREIDING 2024-2027 Zuid-Holland

In 2005 werd het natuurgebied Gors Landhoeve, in de Beneden Lek, ingericht. Het doel was om een goed leefgebied voor plant en dier te creëren en de waterkwaliteit te verbeteren. Nu gaan we het natuurgebied Gors Landhoeve optimaliseren.

Heb ik last van de werkzaamheden?

U heeft (op dit moment) geen last van de werkzaamheden.

Hiervoor doen we over een lengte van 1,3 km de volgende aanpassingen:

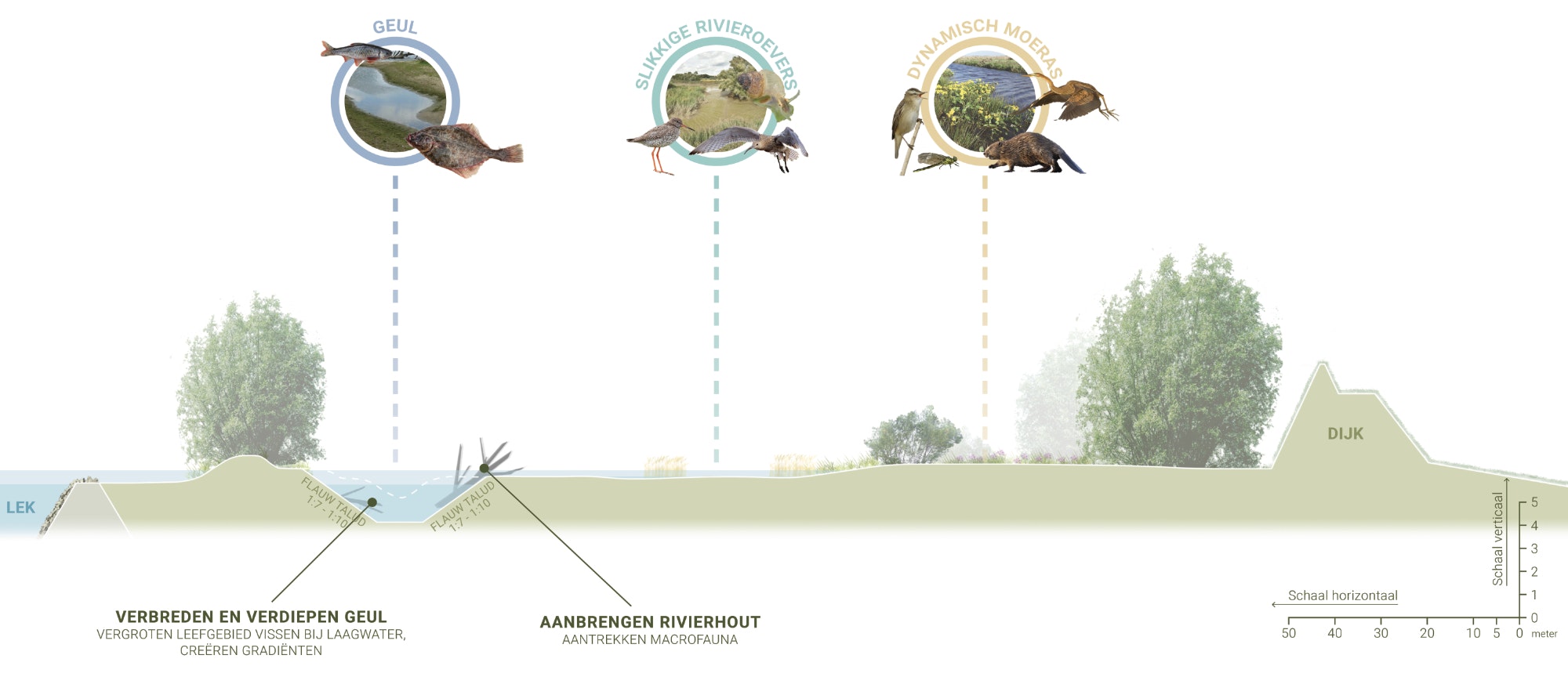

  • Aanleg van extra getijdennatuur: dit zijn gebieden die soms droog staan en soms onder water staan. Hiervoor leggen we aan de zijkanten van het bestaande gors (het stuk land buiten de dijk dat bij vloed niet overstroomt) nieuwe kleine eilandjes/gorzen aan. Aan de rivierzijde komt een dam. Achter de dam laten we het land geleidelijk over lopen in het water.

  • Aanpassing van de bestaande geul: we passen de geul zo aan dat het water rustiger stroomt en vissen meer beschutte plekken krijgen. Dit doen we door de verbinding tussen de bestaande geul en de rivier te verbeteren en de geul te verdiepen. Daardoor blijft er ook bij lagere waterstanden en tijdens eb voldoende leefgebied voor vissen. Ook plaatsen we rivierhout in de geulen. Dit vormt een leefplaats voor verschillende soorten insecten en vissen.

Planning

Klaar: 2027
  • Planuitwerking

    Klaar
    2024-2025

    In deze fase onderzoeken we op locatie de bestaande kwaliteit van het gebied. Het gaat bijvoorbeeld om observaties van flora en fauna en grondonderzoek om de kwaliteit van de waterbodem vast te stellen.

  • Voorbereiding realisatie

    Klaar
    2025-2026

    In deze fase leggen we de laatste hand aan het ontwerp en bereiden we het contract voor de aannemer voor. Ook worden vergunningen aangevraagd. Rond het voorjaar van 2026 brengen we de opdracht op de markt (aanbesteding). Daarmee gaan we op zoek naar een aannemer die het werk kan uitvoeren. We verwachten rond de zomer van 2026 te weten welke aannemer dit wordt. Dan wordt ook duidelijk wanneer en op welke manier het werk gedaan wordt.

    Het uitgangspunt is het werk zo veel als mogelijk vanaf het water te doen.

  • Realisatie

    Bezig
    2026-2027

    In de zomer van 2026 is de opdracht voor de uitvoering van de werkzaamheden voor het project gegund aan aannemer Ploegam. Tot het einde van 2026 worden voorbereidende werkzaamheden uitgevoerd. In het gebied worden verdere onderzoeken gedaan en het definitieve ontwerp wordt opgesteld.

    Begin januari 2027 zullen de graafwerkzaamheden worden gestart, net als de werkzaamheden aan de eilanden. We verwachten dat de werkzaamheden in het voorjaar van 2027 worden afgerond.

Deze planning kan nog veranderen.
