Planning

BEZIG 2025-2027 Zeeland

Op deze pagina vindt u de planning van project N57/N59: aanleg rotondes en nieuw wegdeel Serooskerke.

Planning

Klaar: medio 2027
  • Weekendafsluiting N57 tussen Scharendijke en Serooskerke

    Klaar
    Vrijdag 21 november 21.00 - maandag 24 november 05.00 uur 2025

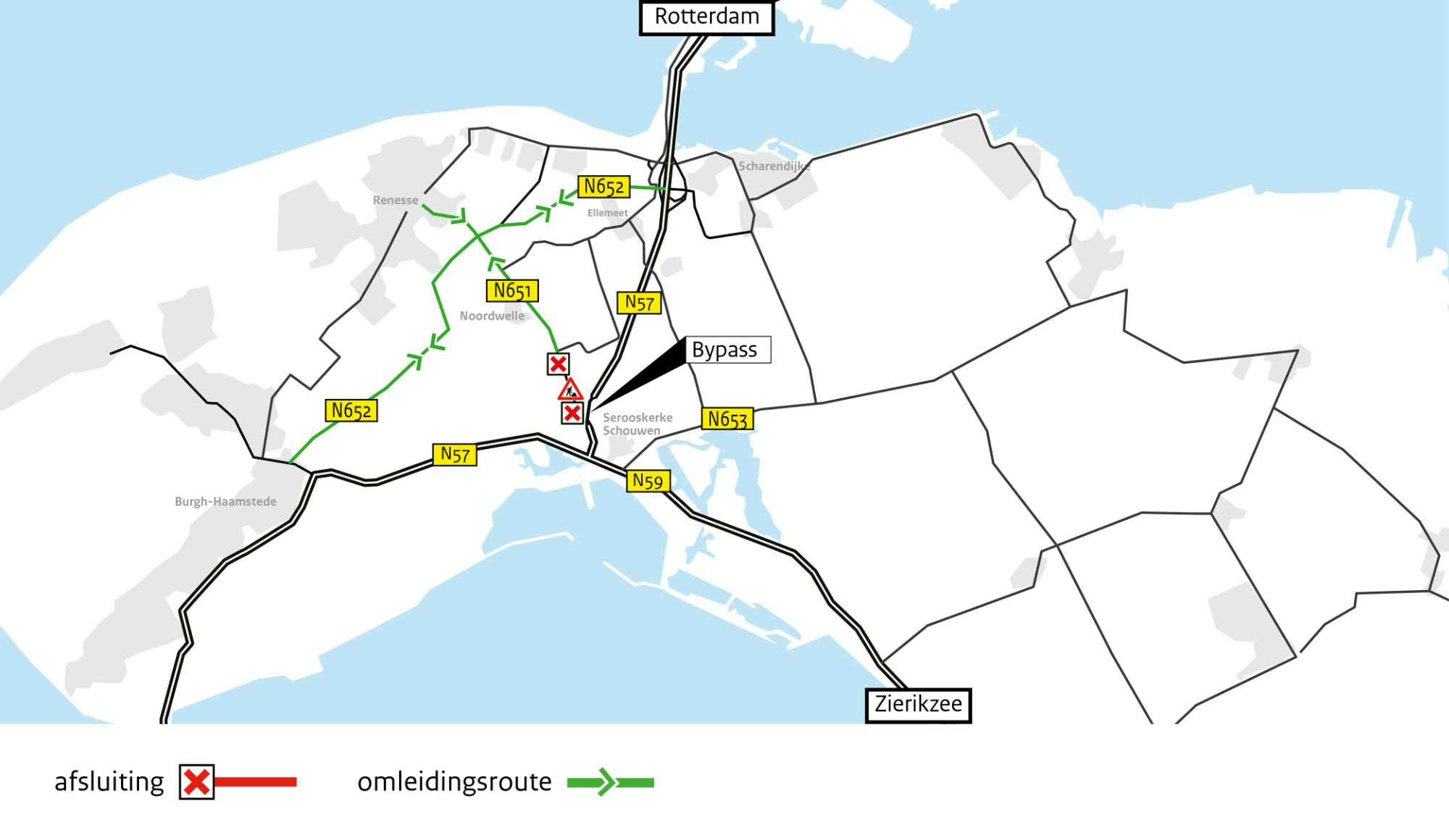

    We realiseerden tijdens deze afsluiting een tijdelijke bypass in de N57 ten noorden van Serooskerke.

    Omleidingen werkzaamheden Serooskerke
  • Heiwerkzaamheden fietstunnels

    Klaar
    14 april–15 mei 2026

    Vanwege heiwerkzaamheden voor de aanleg van de fietstunnels is het fietspad langs de Stoofweg tussen de Dorpsweg Serooskerke en de Hakeweg van maandag 20 april tot en met vrijdag 15 mei 2026 in beide richtingen afgesloten. Fietsers worden omgeleid via de Koetenisseweg en Lokkershofweg. Houd rekening met ongeveer 10 minuten extra reistijd.

  • Realiseren fietstunnels

    Klaar
    Eind april–begin november 2026

    Bij beide rotondes leggen we een fietstunnel aan. De werkzaamheden bestaan onder andere uit het heien van de palen waarop de fietstunnels rusten.

    Doorgaand verkeer op de N57 rijdt tijdens de werkzaamheden via de bypass (tijdelijke weg).

  • Afsluiting N57

    Klaar
    5 mei 2026 06.00 - 21.00 uur

    Op dinsdag 5 mei is de N57 tussen Scharendijke en Serooskerke in beide richtingen tussen 06.00 en 21.00 uur dicht voor al het verkeer. Tijdens die afsluiting leiden we verkeer vanuit Noordwelle, Ellemeet en Burgh-Haamstede om via de N652. Verkeer vanuit Serooskerke wordt omgeleid via de N653 en de Elkerzeeseweg. Deze omleidingen staan met gele borden aangegeven. Houd rekening met ongeveer 5 minuten extra reistijd.

  • Aanleg nieuw wegdeel

    Klaar
    Eind juni - begin oktober 2026

    Het nieuwe wegdeel leggen we ‘buiten’ het verkeer aan. Dat betekent dat we hiermee geen verkeershinder veroorzaken. Doorgaand verkeer op de N57 rijdt tijdens de werkzaamheden via een bypass (tijdelijke weg). U kunt ook omrijden via de N652.

  • Aansluiting turborotonde

    Klaar
    24 augustus - 28 augustus 2026

    In de week van 24-28 augustus sluiten we de eerste rotonde aan op de bestaande en nieuwe weg.

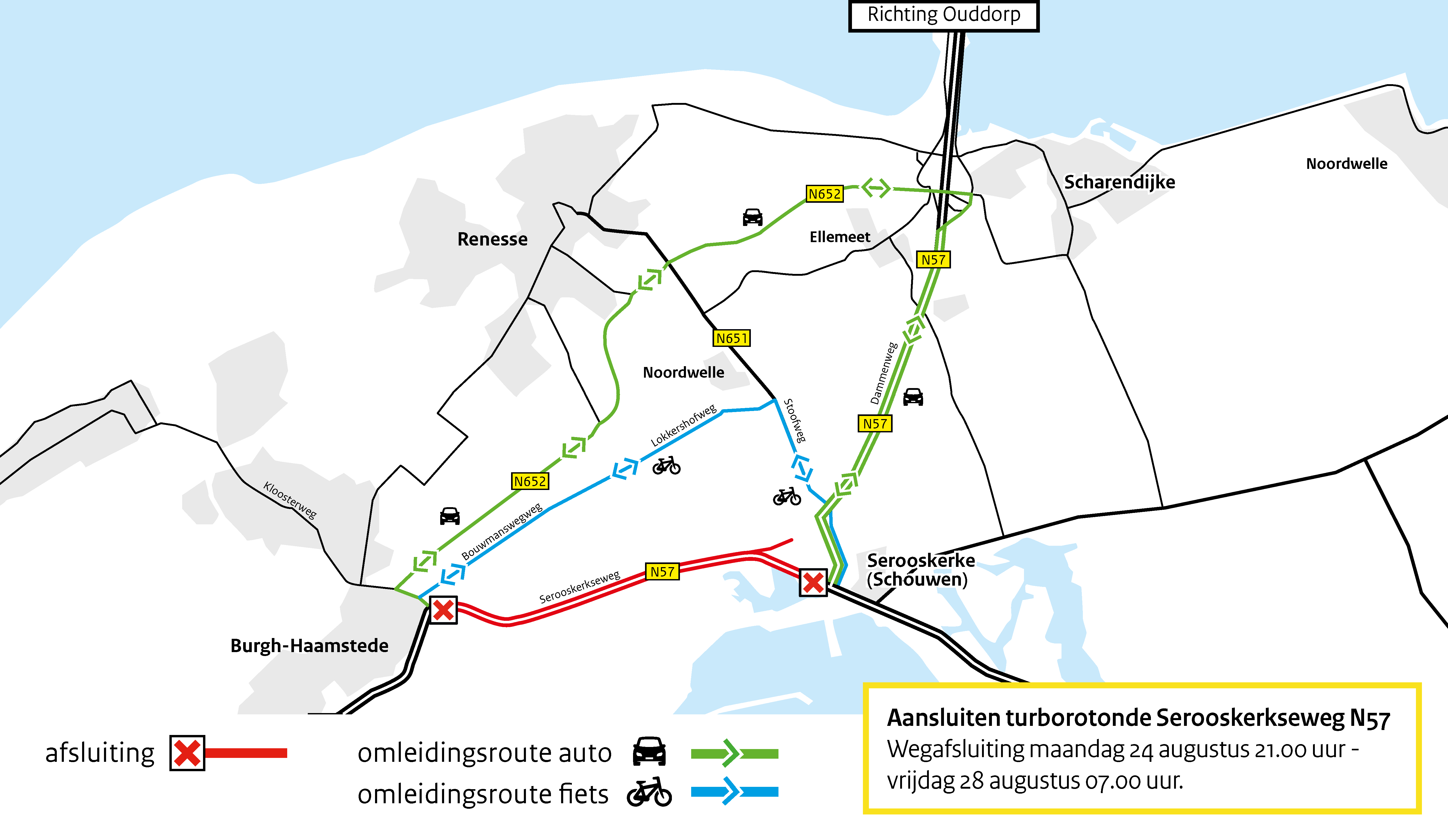

    Om deze werkzaamheden uit te kunnen voeren, is de N57 tussen Serooskerke en Burgh-Haamstede vanaf maandag 24 van 21.00 tot vrijdag 28 augustus 2026 07.00 uur in beide richtingen afgesloten voor alle verkeer.

    Verkeer wordt omgeleid via de N652 en de Dammenweg (N57). Fietsers worden omgeleid via de Stoofweg, Lokkershofweg en Bouwmanseweg.

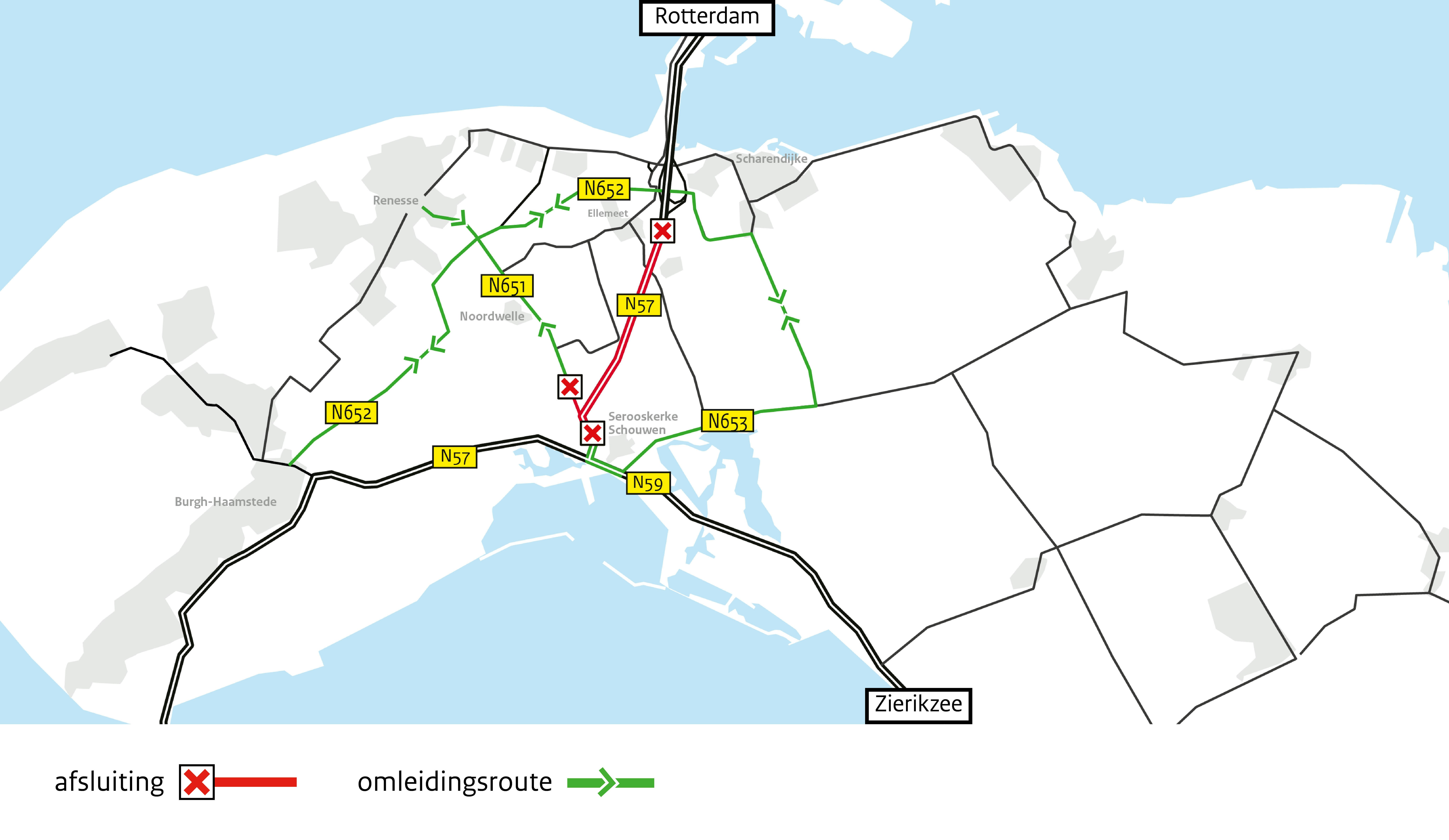

    Bekijk hiervoor onderstaande omleidingskaart.

  • Aansluiting enkelstrooksrotonde

    Klaar
    Van maandag 2 november tot vrijdag 6 november 2026

    Van maandag 2 november 20.00 2026 tot vrijdag 6 november 06.00 uur is de weg tussen Serooskerke (Schouwen-Duiveland) en de Brouwersdam dicht voor al het verkeer. Tijdens die afsluiting leiden we verkeer vanuit Zierikzee richting de Brouwersdam om via de Delingsdijk, Elkerzeeseweg en Weelweg en andersom. Verkeer vanuit Middelburg/Burgh-Haamstede richting de Brouwersdam wordt omgeleid via de N652 en andersom.

  • Wijzigen wegindeling Stoofweg

    Bezig
    November/december 2026

    Gemotoriseerd verkeer

    De bestaande Stoofweg verbindt de N59 met de N57. Deze weg krijgt na de aansluiting van de nieuwe rotondes, het nieuwe wegdeel en de fietstunnels een andere functie. Deze weg is niet meer toegankelijk vanaf de zuidzijde (N59). De Stoofweg wordt komende vanaf de rotonde Dammenweg een doodlopende weg, waar een maximumsnelheid geldt van 60 km/h.

    Serooskerke is tijdens de werkzaamheden bereikbaar via de Delingsdijk. De carpoolplaats is tijdens de werkzaamheden aan de Stoofweg niet bereikbaar.

    Fietsers

    Van vrijdag 30 oktober 15.00 tot vrijdag 4 december 2026 15.00 uur is het fietspad langs de Stoofweg dicht. Fietsers worden omgeleid over de Koetenisseweg en de Lokkershofweg.

  • Afrondende (onderhouds-)werkzaamheden

    Gepland
    Maart/april 2027

    In 3 weken voorzien we op doordeweekse dagen de N59 die aansluit op de nieuwe turborotonde van nieuw asfalt. Daarnaast leggen we passeerstroken voor landbouwverkeer aan en krijgt het fietspad een opknapbeurt. Voor deze werkzaamheden zijn de volgende afsluitingen nodig:

    Maandag 22 maart 20.00 tot vrijdag 26 maart 06.00 uur en maandag 29 maart 20.00 tot vrijdag 02 april 06.00 uur N59 t.h.v. de kruising met de Delingsdijk.

    Maandag 5 april 20.00 tot vrijdag 9 april 06.00 uur N59 tussen kruising Delingsdijk en aansluiting turborotonde.

    Over deze afsluitingen en de daarbij horende omleidingen plaatsen we later meer informatie op deze website.

Deze planning kan nog veranderen.
